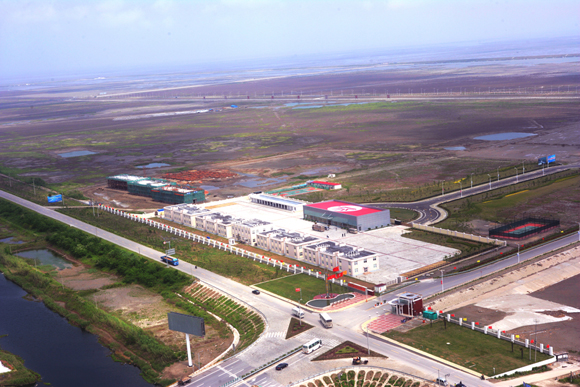

临港工业园一、二期、三期 发布时间:2012-1-4
根据洋口港区的总体规划,利用滩涂围垦造地形成临港工业区,为工业项目提供建设用地。临港工业区总面积约30km2,分三期开发,每期面积约10km2。 一期围堤于2004完成,二期围堤于2010年完成,三期于2012下半年开工建设,海堤的防潮标准均为100年一遇。 一、临港工业区一期 临港工业区一期已2004年完成匡围,目前区内基础设施比较完善,基本满足项目落户需要,部分土地已利用。至2011年底,临港工业区一期基础设施建设情况如下: 土地平整已基本完成; 区内道路已完成16.6km,在建3.8km; 区内河道已完成6.2km,在建2.1km; 区内110KV变电所已投入使用,20KV供电线路完成7.7km; 污水处理厂开工建设,污水主干管网已基本形成。 二、临港工业区二期 临港工业区二期于2010年完成匡围。至2011年底,临港工业区二期土地平整已完成80%,区内道路、河道等基础设施陆续开工建设。 三、临港工业区三期 根据计划,临港工业区三期围堤于2012年下半年开工。 |
